| Octobre 2020 | 1ère réunion d’information en mairie par le département, la décision est prise de refaire le pont |
| Aout/Sept 2022 | Travaux de sondage. |
| 2024 | Report d’un an des travaux prévus initialement en Sept 2025 à 2026 |
| Juin 2025 | Détournement de la liaison électrique située sous le pont sur une ligne temporaire aérienne. |
| Février 2026 | Travaux de coupes des arbres dans le périmètre du chantier. |
| Mars/Avril 2026 | Détournement de la liaison fibre optique et Télécom situées sous le pont sur des lignes temporaires. |
| Juin 2026 | Travaux de sondage |
| 1er Juillet | Réunion d’information publique à la mairie avec le personnel de l’entreprise, le département et deux élus du département dont le Vice Président R. Gay. |
| 1er Septembre | Démarrage concret du chantier, avec l'arrivée des premiers engins, mise en place de la base de vie au boulodrôme, et les 1ers coups de pioche pour créer la déviation . |

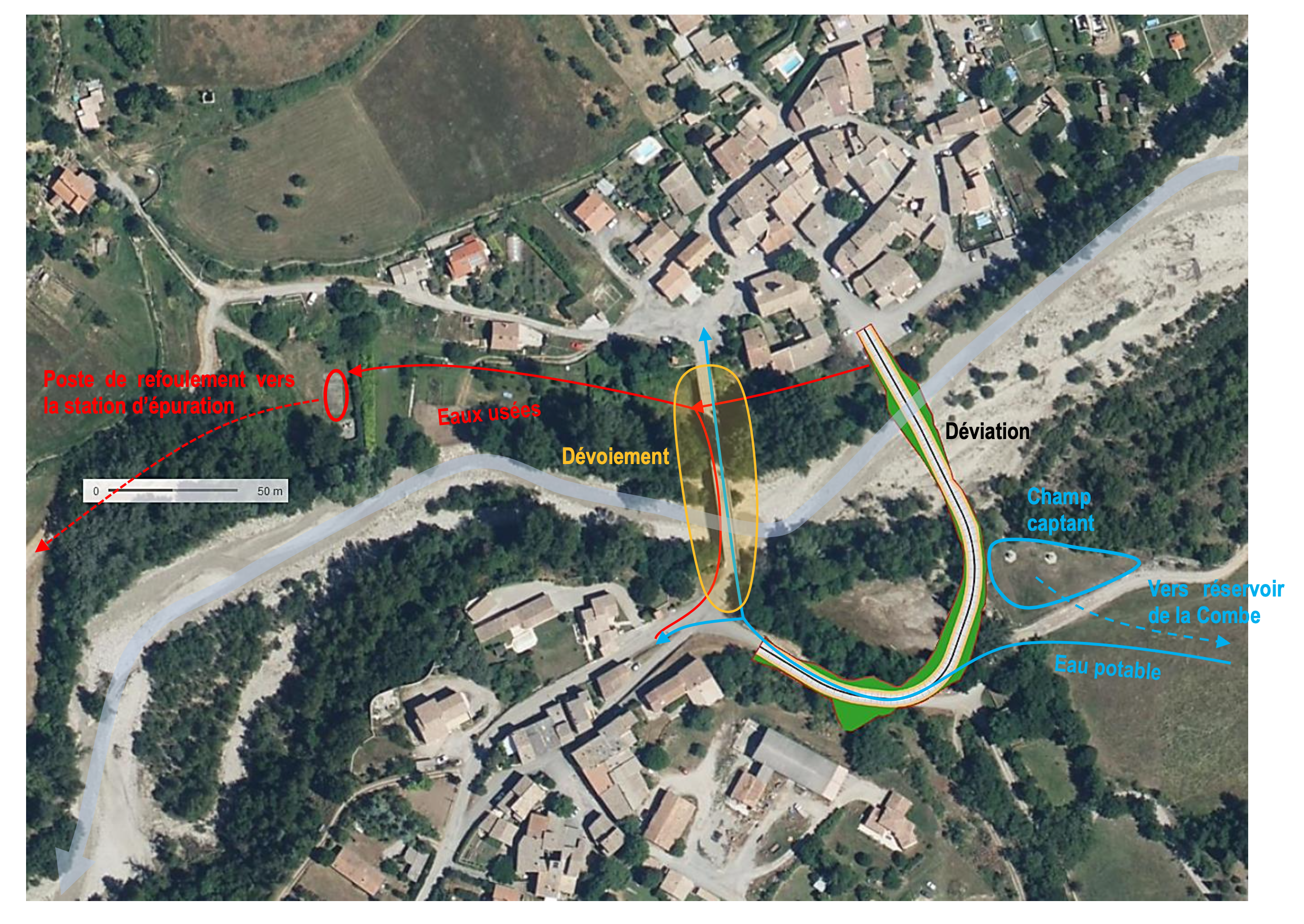

| à partir du 14 Septembre | Travaux de dévoiement (à la charge de la mairie, mais réalisé par la même entreprise) de l’eau potable pour le village et de l’assainissement pour St-Roman, durée 1 à 2 semaine. |
